Umowa z wykonawcą budowy domu: na co uważać przed podpisaniem

Co warto wpisać do umowy z wykonawcą domu: zakres z oferty, ryczałt, harmonogram płatności, kary, gwarancja, OC i aneksy. Checklista 12 zapisów.

BRedakcja Budomierz · Zespół Budomierz
Umowa z wykonawcą budowy domu: na co uważać przed podpisaniem

Umowa z wykonawcą budowy domu powinna być spisana (art. 648 § 1 KC). Warto, żeby obejmowała: zakres prac przepisany z oferty jako załącznik, formę wynagrodzenia (ryczałt albo kosztorys), harmonogram z datami i płatnościami po odbiorach etapów, kary umowne, gwarancję, polisę OC wykonawcy oraz zasady aneksów. Bez tych zapisów trudno obronić kwotę z oferty przed dopłatami.

Wiele poradników o umowie o roboty budowlane jest pisanych dla firm. Ten tekst jest dla Ciebie, jeśli masz już na stole ofertę od wykonawcy i za chwilę podpisujesz umowę na budowę domu. Pokazujemy, co sprawdzić, jak przepisać ofertę do umowy, żeby nic nie zginęło, i które zapisy są czerwoną flagą.

Czy umowa o roboty budowlane musi być na piśmie?

Powinna. Zgodnie z art. 648 § 1 KC umowa o roboty budowlane „powinna być stwierdzona pismem”. Przepis nie mówi o rygorze nieważności, więc umowa zawarta ustnie jest ważna.

Problem pojawia się w sporze: według art. 74 § 1 KC, jeśli nie zachowano formy pisemnej, dowód z zeznań świadków i z przesłuchania stron na fakt zawarcia umowy jest co do zasady niedopuszczalny. Są wyjątki (art. 74 § 2 KC): taki dowód jest dopuszczalny, gdy zgodzą się na to obie strony, gdy żąda tego konsument w sporze z przedsiębiorcą albo gdy fakt zawarcia umowy uprawdopodobnisz dokumentem, na przykład mailem czy ofertą.

W praktyce: bez pisemnej umowy będzie Ci dużo trudniej udowodnić, na jaki zakres i jaką cenę się umówiliście. Wykonawca może twierdzić, że elewacja „nie była w cenie”, a spór o to będzie długi i drogi.

Do umowy dołącz też dokumentację, bo według art. 648 § 2 KC wymagana przepisami dokumentacja jest częścią składową umowy.

Co warto wpisać do umowy z wykonawcą domu?

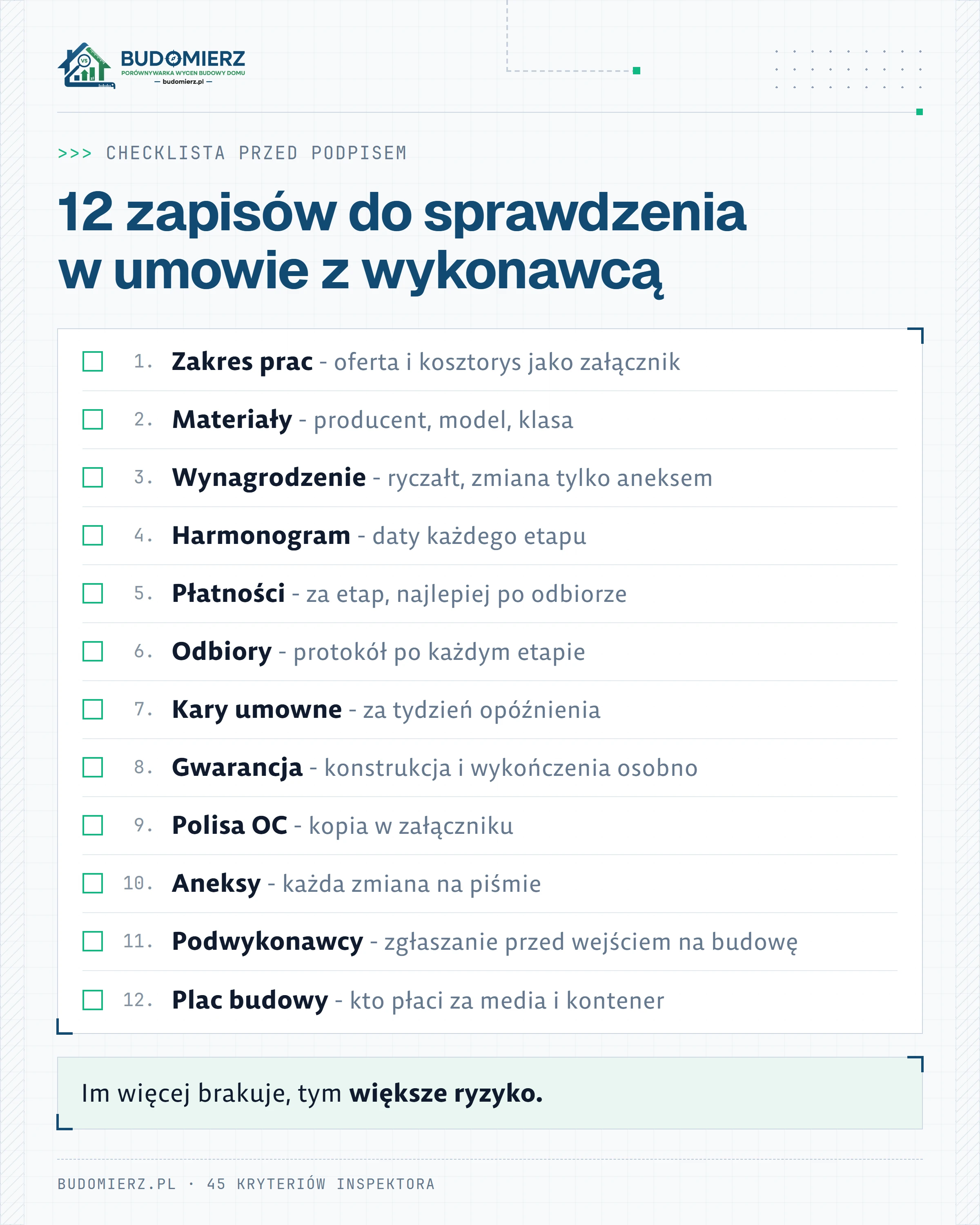

Poniżej 12 zapisów, które warto sprawdzić w każdej umowie. To nasza checklista, a nie wymóg prawa: umowa bez nich też jest ważna, ale zostawia Cię bez ochrony. Kolumna „czerwona flaga” to sformułowania, po których warto zatrzymać się przed podpisem.

Zapis w umowieDobra odpowiedźCzerwona flaga
Zakres pracoferta i kosztorys jako załącznik, pozycja po pozycji„zgodnie z ofertą z dnia...” bez załącznika
Materiałyproducent, model, klasa lub parametr„lub równoważny” bez Twojej zgody na zmianę
Wynagrodzenieryczałt, cena nie zmienia się bez aneksu„cena orientacyjna, rozliczenie po obmiarze”
Harmonogramdaty startu i końca każdego etapu„termin do uzgodnienia”
Płatnościpłatność za etap, najlepiej po jego odbiorzezaliczka 50% przy podpisaniu
Odbioryodbiór częściowy po każdym etapie, protokółbrak procedury odbioru
Kary umownekara za tydzień opóźnienia, liczona od brutto„bez kar, bo my się nie spóźniamy”
Gwarancjaokres na konstrukcję i na wykończenia osobno„gwarancja jak w innych firmach”
Polisa OCsuma ubezpieczenia, kopia polisy w załączniku„prześlemy po podpisaniu”
Aneksykażda zmiana zakresu i ceny na piśmie„drobne zmiany ustalimy na budowie”
Podwykonawcyobowiązek zgłaszania każdego podwykonawcy przed wejściem na budowęskrócony termin na Twój sprzeciw
Plac budowykto płaci za prąd, wodę, kontener, ogrodzeniebrak zapisu, czyli płacisz Ty

Im więcej z tych punktów brakuje, tym większe ryzyko. Najwięcej zależy od zakresu prac, wynagrodzenia i płatności.

Zapisz albo wydrukuj i odhacz przed podpisem.Pobierz checklistę (PDF)

Jak przenieść ofertę do umowy, żeby nic nie zginęło?

Częsty błąd: umowa ma jedno zdanie o przedmiocie („budowa domu jednorodzinnego w stanie surowym zamkniętym zgodnie z ofertą”), a sama oferta leży w mailu. Gdy dojdzie do sporu, liczy się to, co jest w umowie i jej załącznikach.

Zrób to tak:

  1. Oferta albo kosztorys jako załącznik nr 1. Każda pozycja z ceną, ilością i opisem. Jeśli wykonawca ma szczegółowy kosztorys z rozbiciem na robociznę, materiał i sprzęt, poproś o niego przed podpisem. Bez kosztorysu nie zweryfikujesz rzetelności wyceny.
  2. Materiały z nazwy. Nie „bloczek”, tylko producent, typ i klasa. Nie „okna PCV”, tylko model i współczynnik przenikania ciepła.
  3. Zapis „lub równoważny” tylko z Twoją zgodą. Dopisz zdanie: zmiana materiału na równoważny wymaga pisemnej zgody inwestora. Inaczej „równoważny” może oznaczać tańszy.
  4. Lista wyłączeń. Jeśli czegoś nie ma w cenie (przyłącza, wywóz ziemi, kierownik budowy, geodeta), niech to będzie napisane wprost. To, czego nie ma w umowie ani na liście wyłączeń, jest polem do sporu.

Pamiętaj, że umowa nie naprawi złej oferty. Jeśli w ofercie brakuje pozycji, to w umowie też jej nie będzie, a każda brakująca pozycja wróci jako dopłata albo aneks.

Zanim przepiszesz ofertę do umowy, sprawdź, czego w niej brakuje. Robimy to w artykule jak czytać ofertę wykonawcy, a na realnym przykładzie w porównaniu dwóch ofert budowlanych.

Ryczałt czy kosztorys - co jest bezpieczniejsze dla inwestora?

Dla osoby, która buduje dom raz w życiu, zwykle bezpieczniejszy jest ryczałt. Art. 632 KC (przepis o umowie o dzieło, w praktyce i orzecznictwie stosowany także do robót budowlanych) mówi, że przy wynagrodzeniu ryczałtowym wykonawca nie może żądać podwyższenia wynagrodzenia, nawet jeśli w chwili zawarcia umowy nie dało się przewidzieć rozmiaru lub kosztów prac.

Główny wyjątek ustawowy: sąd może podwyższyć ryczałt albo rozwiązać umowę, gdy wskutek nieprzewidywalnej zmiany stosunków wykonawcy groziłaby rażąca strata. Cena może się też zmienić aneksem, na który się zgodzisz.

Nie zakładaj, że cena jest ryczałtem, jeśli umowa tego nie mówi. Bez wyraźnego zapisu wykonawca może próbować rozliczać się po obmiarze, a spór o to jest ryzykowny. Wtedy po zakończeniu prac możesz dopłacić 5-15% ceny, bo „materiału zeszło więcej” albo „grunt był trudniejszy”.

RyczałtKosztorys (obmiar)
Cena końcowaznana w dniu podpisaniaznana po zakończeniu prac
Ryzyko dopłatpo stronie wykonawcypo Twojej stronie
Kiedy cena rośnietylko aneksem albo decyzją sądugdy wzrosną ilości lub dojdą prace
Co musisz pilnowaćdokładnego zakresu i listy wyłączeńobmiarów i cen jednostkowych
Dla kogoinwestor indywidualny, budowa domuprace o trudnym do określenia zakresie

Pułapka ryczałtu: chroni Cię tylko w zakresie, który jest opisany. Wszystko spoza zakresu wykonawca wyceni osobno. Dlatego ryczałt bez szczegółowego załącznika z zakresem jest słabszy, niż się wydaje.

Jak ustawić harmonogram płatności w umowie?

Za standard uznaje się opłatę rezerwacyjną i płatności za kolejne etapy. Najbezpieczniej dla Ciebie jest płacić po odbiorze etapu, czyli za to, co zostało wykonane i sprawdzone, a opłatę rezerwacyjną utrzymać na niskim poziomie i zaliczyć na poczet pierwszego etapu.

Zaliczka 50% przy podpisaniu umowy to czerwona flaga: jeśli wykonawca zniknie albo zbankrutuje, odzyskanie pieniędzy będzie trudne.

Uważaj na art. 654 KC, bo działa na korzyść wykonawcy: jeśli umowa nie stanowi inaczej, na jego żądanie musisz przyjmować roboty częściowo, w miarę ich ukończenia, i płacić odpowiednią część wynagrodzenia. Dlatego zasady odbioru etapu i płatności zapisz w umowie wprost, na przykład tak:

  • stan zero (fundamenty) - płatność po protokole odbioru,
  • stan surowy otwarty - płatność po protokole,
  • stan surowy zamknięty - płatność po protokole,
  • etap końcowy - płatność po odbiorze końcowym i usunięciu usterek.

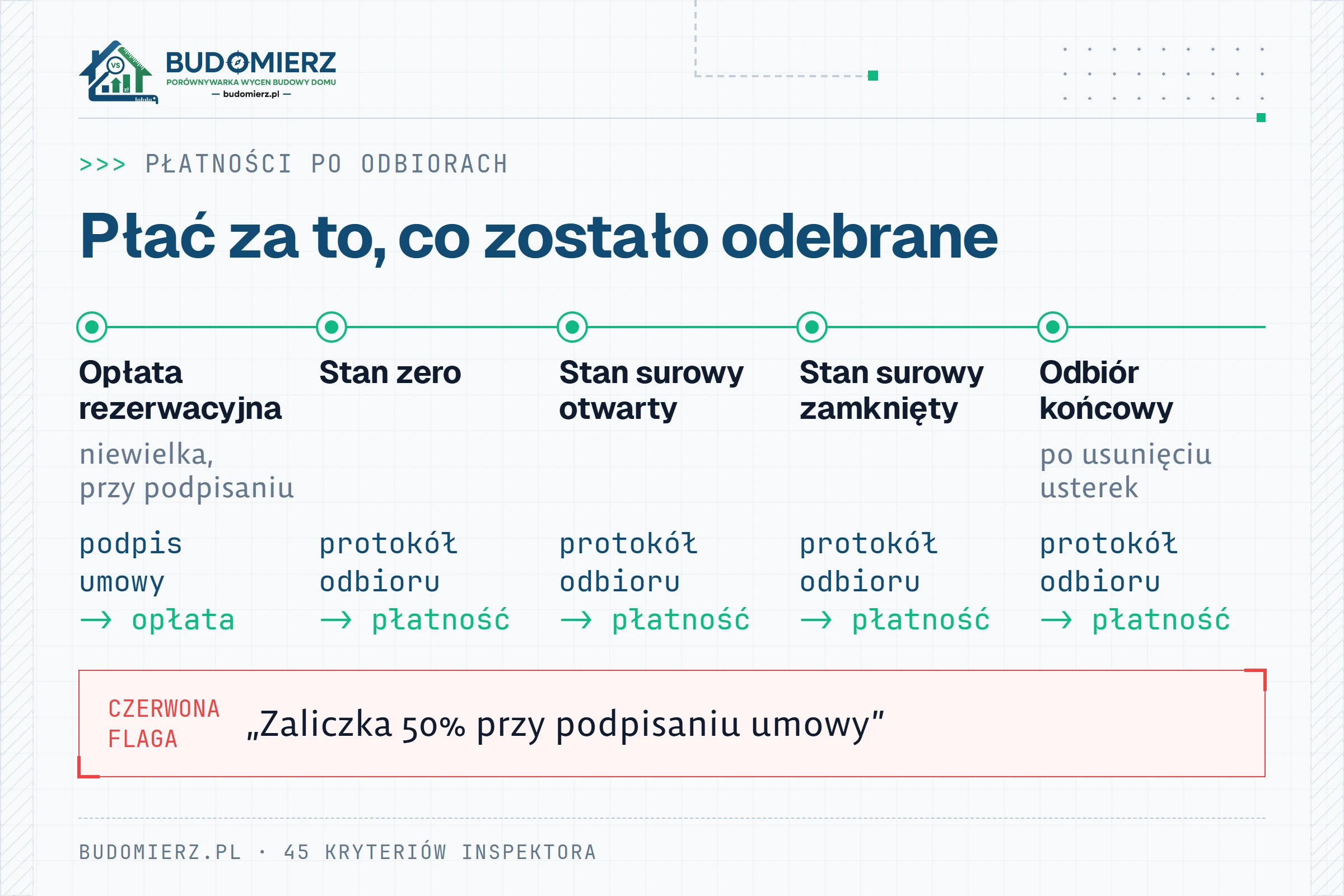

Płatności za etapy po protokole odbioru.

Protokół odbioru etapu to nie formalność. To moment, w którym wpisujesz zastrzeżenia, zanim zapłacisz. Więcej o samym odbiorze piszemy w artykule odbiór domu.

Jest też ryzyko po Twojej stronie, o którym mało kto mówi: gwarancja zapłaty.

Wykonawca może w każdym czasie zażądać od Ciebie gwarancji zapłaty, czyli gwarancji bankowej lub ubezpieczeniowej, akredytywy albo poręczenia banku (art. 6491 § 2 KC), do wysokości wynagrodzenia z umowy oraz robót dodatkowych zaakceptowanych przez Ciebie na piśmie (art. 6493 § 1 KC). Tego prawa nie da się wyłączyć ani ograniczyć umową (art. 6492 § 1 KC), a odstąpienie od umowy z powodu takiego żądania jest bezskuteczne (art. 6492 § 2 KC), a koszty takiego zabezpieczenia ponosicie po połowie (art. 6491 § 3 KC).

Jeśli wykonawca nie dostanie gwarancji w wyznaczonym terminie, nie krótszym niż 45 dni, może odstąpić od umowy z Twojej winy (art. 6494 § 1 KC). Przepis nie wyłącza osób budujących dom, wyjątek dotyczy tylko Skarbu Państwa (art. 6491 § 11 KC). Zapis „płatność po odbiorze” tego prawa nie wyłącza, więc licz się z nim przy planowaniu finansowania.

Jakie kary umowne wpisać do umowy z wykonawcą?

Kara umowna (art. 483 i 484 KC) należy Ci się w zastrzeżonej wysokości bez względu na to, jak dużą szkodę poniosłeś. Nie musisz udowadniać, ile straciłeś na opóźnieniu.

Pamiętaj jednak, że kara jest formą naprawienia szkody, a dłużnik nie odpowiada za niewykonanie zobowiązania wynikające z okoliczności, za które nie ponosi odpowiedzialności (art. 471 KC). Jeśli opóźnienie powstało po Twojej stronie, na przykład przez zaległe płatności albo zmianę zakresu, kara może się nie należeć.

Jaka stawka? Praktyka rynkowa, którą rekomendujemy, to 0,05-0,1% wartości brutto umowy za każdy tydzień opóźnienia. To nie jest wartość z przepisów, tylko punkt wyjścia do negocjacji.

Przykład: umowa na 400 000 zł brutto, kara 0,1% za tydzień. Każdy tydzień opóźnienia to 400 zł, a 13 tygodni poślizgu daje 5 200 zł.

Nie przesadzaj w drugą stronę. Według art. 484 § 2 KC dłużnik może żądać zmniejszenia kary, gdy jest rażąco wygórowana albo gdy zobowiązanie zostało wykonane w znacznej części. Kara musi być realna, wtedy jest skuteczna.

Wpisz osobno:

  • karę za opóźnienie w zakończeniu każdego etapu, a nie tylko całej budowy,
  • karę za opóźnienie w usunięciu wad stwierdzonych przy odbiorze,
  • zasadę, że karę możesz potrącić z płatności za kolejny etap.

Gwarancja, rękojmia i OC wykonawcy - czym się różnią?

To trzy różne zabezpieczenia i warto mieć wszystkie.

Rękojmia wynika z przepisów, nie musisz jej wpisywać do umowy. Do wad budynku stosuje się przepisy o umowie o dzieło (art. 656 § 1 KC), a przez nie przepisy o rękojmi przy sprzedaży (art. 638 § 1 KC). Przy wadach nieruchomości wykonawca odpowiada, jeśli wada zostanie stwierdzona przed upływem 5 lat od wydania (art. 568 § 1 KC). Roszczenie o usunięcie wady przedawnia się z upływem roku od dnia jej stwierdzenia, choć u konsumenta ten termin nie może skończyć się przed upływem okresu rękojmi (art. 568 § 2 KC). Wadę zgłaszaj od razu i na piśmie, a gdy wykonawca zwleka z naprawą, nie odkładaj dalszych kroków.

Czerwona flaga w umowie: zapis, że gwarancja zastępuje rękojmię albo że rękojmia jest wyłączona lub skrócona. Jeśli jesteś konsumentem, ograniczenie lub wyłączenie rękojmi jest dopuszczalne tylko w przypadkach określonych w przepisach szczególnych (art. 558 § 1 KC, stosowany przez art. 638 KC). Gwarancja ma być dodatkiem do rękojmi, a nie jej zamiennikiem.

Gwarancja wynika z umowy, a prawo jej nie wymaga, więc jej zakres i okres zależą od tego, co wynegocjujesz. Warto zabiegać o gwarancję 10 lat na konstrukcję i 5 lat na wykończenia, z opisanym trybem zgłaszania wad i terminem ich usunięcia. W ofertach często spotkasz krótsze okresy, więc traktuj to jako punkt negocjacji.

Polisa OC wykonawcy chroni Cię, gdy coś pójdzie źle na budowie: szkoda u sąsiada, zalanie, uszkodzenie instalacji. Rekomendujemy sumę ubezpieczenia min. 2 mln zł. To nie jest wymóg prawa, więc dobierz ją do wartości budowy. Kopia polisy powinna być załącznikiem do umowy, a nie obietnicą „prześlemy po podpisaniu”.

Uwaga inspektora: „...jak zniknie ekipa, jak coś spadnie sąsiadowi na dach, jak beton pęknie po 2 latach - polisa OC + gwarancja to Twoja jedyna dźwignia.” (z poradnika inspektora „15 pytań”)

To skrót myślowy z poradnika: obok polisy i gwarancji masz też rękojmię z Kodeksu cywilnego, kary umowne i prawo odstąpienia od umowy.

Roboty dodatkowe i aneksy - jak nie płacić za coś, na co się nie zgodziłeś?

Na każdej budowie pojawiają się zmiany. Ważne, żeby każda miała ślad na piśmie. Art. 630 § 2 KC (przepis o umowie o dzieło, stosowany także do robót budowlanych) mówi, że wykonawca nie może żądać podwyższenia wynagrodzenia, jeśli wykonał prace dodatkowe bez Twojej zgody.

Wpisz do umowy procedurę:

  1. wykonawca zgłasza potrzebę prac dodatkowych na piśmie (może być mailem),
  2. podaje zakres, cenę i wpływ na termin,
  3. prace zaczyna dopiero po Twojej pisemnej akceptacji,
  4. zmiana ceny lub terminu wymaga aneksu.

Unikaj zapisu „drobne zmiany ustalimy na budowie”. Tak zaczyna się wiele sporów o rozliczenie końcowe.

Podwykonawcy - kiedy płacisz za długi wykonawcy?

Wykonawca rzadko robi wszystko sam: dach, instalacje czy tynki często wykonują podwykonawcy. Zgodnie z art. 6471 § 1 KC odpowiadasz solidarnie z wykonawcą za wynagrodzenie podwykonawcy, jeśli zakres jego robót zgłoszono Ci przed ich rozpoczęciem, a Ty nie złożyłeś sprzeciwu.

Na sprzeciw masz 30 dni od doręczenia zgłoszenia, ale umowa z wykonawcą może przewidywać krótszy termin (art. 6471 § 11 KC).

Sprzeciw składasz zarówno wykonawcy, jak i podwykonawcy (art. 6471 § 1 KC), a zgłoszenie i sprzeciw wymagają formy pisemnej pod rygorem nieważności (art. 6471 § 4 KC). Brak sprzeciwu w terminie oznacza odpowiedzialność solidarną. Odpowiadasz do kwoty ustalonej w umowie wykonawcy z podwykonawcą, ale nie więcej niż wynagrodzenie należne wykonawcy za te roboty (art. 6471 § 3 KC).

Uwaga na jeden szczegół: zgłoszenie nie jest potrzebne, jeśli podwykonawca i szczegółowy zakres jego robót są wpisane do samej umowy z wykonawcą zawartej w formie pisemnej pod rygorem nieważności (art. 6471 § 2 KC). Wtedy odpowiadasz za jego wynagrodzenie bez okna na sprzeciw.

Co z tego wynika dla Ciebie:

  • sprawdź, czy umowa nie skraca terminu na sprzeciw, a jeśli tak, to do ilu dni,
  • nie wpisuj podwykonawców z zakresem do umowy, jeśli nie chcesz za nich odpowiadać bez możliwości sprzeciwu,
  • zapisz obowiązek zgłaszania każdego podwykonawcy przed wejściem na budowę, odbieraj zgłoszenia za potwierdzeniem i reaguj od razu,
  • zapisz w umowie obowiązek przedstawiania potwierdzeń zapłaty podwykonawcom przed płatnością za etap.

Kiedy możesz odstąpić od umowy z wykonawcą?

Kodeks daje Ci trzy drogi:

  • poważne opóźnienie - jeśli wykonawca opóźnia się tak dalece, że nie jest prawdopodobne, żeby zdążył w umówionym terminie, możesz odstąpić jeszcze przed jego upływem, bez wyznaczania terminu dodatkowego (art. 635 KC),
  • wadliwe wykonywanie - możesz wezwać wykonawcę do zmiany sposobu wykonania i wyznaczyć termin, a po jego bezskutecznym upływie odstąpić albo powierzyć dokończenie innej firmie na koszt wykonawcy (art. 636 § 1 KC),
  • bez podania przyczyny - dopóki dom nie jest ukończony, możesz odstąpić w każdej chwili, ale płacisz umówione wynagrodzenie, pomniejszone o to, co wykonawca zaoszczędził (art. 644 KC).

Zapisz w umowie, jak wygląda rozliczenie przy odstąpieniu: inwentaryzacja wykonanych prac, protokół i termin zejścia z placu budowy.

VAT 8% w umowie na budowę domu - na co uważać?

Budowa domu jednorodzinnego do 300 m² powierzchni użytkowej jest objęta obniżoną stawką VAT (art. 41 ust. 12-12b ustawy o VAT). Ustawa przewiduje stawkę 7%, ale na podstawie art. 146ef stawki są czasowo podwyższone, więc obecnie (stan na październik 2026) obniżona stawka wynosi 8%, a podstawowa 23% zamiast 22%. Dla domu większego niż 300 m² stawka 8% dotyczy tylko części ceny odpowiadającej udziałowi 300 m² w całej powierzchni użytkowej, reszta idzie po 23% (art. 41 ust. 12c).

Sprawdzaj rachunek, a nie tylko stawkę. W ofercie na instalacje, którą inwestor pokazał niedawno w grupie budowlanej, cena netto wynosiła 265 800 zł. Część opisana jako objęta stawką 8% (228 588 zł netto) została w rzeczywistości policzona stawką 23%: wyszło 281 163 zł zamiast 246 875 zł. Różnica: 34 288 zł na samym podatku.

Przykład z oferty na instalacje opublikowanej w grupie budowlanej.

W umowie wpisz cenę netto, stawkę VAT i cenę brutto osobno dla każdej części.

Najczęstsze pytania

Powinna (art. 648 § 1 KC), ale umowa ustna też jest ważna. Bez pisma trudniej udowodnić w sądzie, na jaki zakres i cenę się umówiliście, bo dowód ze świadków jest co do zasady wyłączony. Jako konsument możesz jednak żądać jego dopuszczenia w sporze z firmą (art. 74 § 2 KC).

Tak. Gdy nie jest prawdopodobne, że wykonawca zdąży w terminie (art. 635 KC), po bezskutecznym wezwaniu do poprawy wadliwych robót (art. 636 § 1 KC) albo w każdej chwili przed ukończeniem domu, płacąc wynagrodzenie pomniejszone o oszczędności wykonawcy (art. 644 KC).

Prosta nie znaczy krótka. Minimum to: strony, przedmiot z ofertą jako załącznikiem, ryczałt, harmonogram z datami, płatności po odbiorach, kary umowne, gwarancja, polisa OC, procedura aneksów i podwykonawców. Skorzystaj z tabeli 12 zapisów powyżej.

Zwykle ryczałt, bo wykonawca co do zasady nie może żądać podwyższenia ceny (art. 632 KC), a wyjątkiem jest decyzja sądu przy rażącej stracie. Warunek: dokładny zakres i lista wyłączeń w załączniku, inaczej dopłaty wrócą jako prace dodatkowe.

Wykonawca odpowiada za wady budynku stwierdzone przed upływem 5 lat od wydania (art. 568 § 1 KC, stosowany przez art. 638 i 656 KC). Roszczenie o usunięcie wady przedawnia się z upływem roku od jej stwierdzenia, ale u konsumenta nie wcześniej niż z końcem okresu rękojmi (art. 568 § 2 KC). Wadę i tak zgłaszaj od razu i na piśmie. Gwarancja to coś osobnego: jej okres wpisujesz w umowie.

Tak, solidarnie, jeśli zakres robót podwykonawcy zgłoszono Ci na piśmie, a Ty nie złożyłeś wykonawcy i podwykonawcy pisemnego sprzeciwu w terminie: 30 dni albo krótszym, jeśli tak stanowi umowa (art. 6471 KC). Bez zgłoszenia odpowiadasz, gdy podwykonawca i zakres jego robót są wpisane do Twojej umowy z wykonawcą. Odpowiadasz do wysokości wynagrodzenia należnego wykonawcy za te roboty.

W skrócie

  • Spisz umowę: ustnie jest ważna, ale bez pisma trudniej ją udowodnić (art. 648 § 1 KC).
  • Ofertę i kosztorys dołącz jako załącznik, materiały wpisz z nazwy, „lub równoważny” tylko za Twoją zgodą.
  • Wybierz ryczałt z listą wyłączeń, płać po odbiorach etapów, nie dawaj zaliczki 50% i pamiętaj o prawie wykonawcy do gwarancji zapłaty.
  • Wynegocjuj kary (rekomendujemy 0,05-0,1% brutto za tydzień), gwarancję na konstrukcję i wykończenia oraz polisę OC (rekomendujemy min. 2 mln zł).
  • Sprawdź termin na sprzeciw wobec podwykonawców, stawkę VAT i sam rachunek, a każdą zmianę zakresu lub ceny zapisuj aneksem.

Masz już ofertę od wykonawcy? Sprawdź ją, zanim przepiszesz ją do umowy: podgląd wyniku jest bezpłatny. Chcesz listę pytań do wykonawcy? Pobierz darmowy poradnik inspektora z 15 pytaniami.

B

Autor · E-E-A-T

Redakcja Budomierz

Zespół Budomierz

Piszemy o kosztach, materiałach i formalnościach budowy domu, w oparciu o checklistę inspektora i setki przeanalizowanych ofert.

Uprawnienia bud.45 kryteriówSetki audytówWspółpraca z radcą

Masz ofertę na stole?

Sprawdź ją, zanim podpiszesz

Wrzuć PDF od wykonawcy - Budomierz przeanalizuje go według checklisty inspektora w 3 minuty.

Sprawdź ofertę

Czytaj dalej

Powiązane artykuły
