Protokół odbioru robót budowlanych: kiedy i za co płacić wykonawcy
Co wpisać do protokołu odbioru robót, które etapy odebrać przed zakryciem, co zrobić z wadami i kiedy zapłacić transzę. Wzór protokołu dla inwestora.

Protokół odbioru robót to pisemne potwierdzenie, że etap budowy został wykonany zgodnie z umową, i podstawa do zapłaty za ten etap. Kodeks cywilny wiąże odbiór częściowy z zapłatą: roboty przyjmuje się „za zapłatą odpowiedniej części wynagrodzenia” (art. 654 KC). Zasada dla Ciebie: najpierw odbiór i podpis z listą wad, potem przelew, i zawsze zanim robota zostanie zakryta.
Większość wzorów protokołu w internecie powstała dla firm budowlanych albo dla zamówień publicznych. Ten tekst jest dla Ciebie, jeśli budujesz dom z wykonawcą i za chwilę masz zapłacić za kolejny etap. Pokazujemy, co wpisać do protokołu, jak przeprowadzić odbiór i jakie zapisy w harmonogramie płatności powinny Cię zaniepokoić.
Czym jest protokół odbioru robót i do czego Ci służy?
Protokół odbioru to dokument, w którym Ty i wykonawca stwierdzacie, co dokładnie zostało zrobione, w jakim stanie i z jakimi zastrzeżeniami. Dla inwestora ma trzy funkcje:
- jest dowodem, że dany zakres prac został wykonany (albo nie) w określonym dniu,
- jest miejscem na zastrzeżenia: wady wpisane do protokołu trudno potem wykonawcy podważyć,
- jest warunkiem płatności, jeśli tak to zapisaliście w umowie.
Odbiór robót to jeden z Twoich podstawowych obowiązków. Według art. 647 KC inwestor zobowiązuje się m.in. do odebrania obiektu i zapłaty umówionego wynagrodzenia. Protokół porządkuje ten moment: zamiast „chyba jest dobrze, przelewam”, masz kartkę z datą, zakresem i podpisami.
Nie myl dwóch rzeczy: protokół odbioru robót od wykonawcy to sprawa między Tobą a firmą. Formalne zakończenie budowy i formalności w nadzorze budowlanym to osobna ścieżka, którą opisaliśmy w artykule odbiór domu.
Odbiór częściowy czy końcowy - kiedy spisać protokół?
Na budowie domu masz zwykle dwa rodzaje odbiorów:
| Rodzaj odbioru | Kiedy | Co potwierdza | Co uruchamia |
|---|---|---|---|
| Odbiór częściowy (etapu) | po zakończeniu etapu z harmonogramu | wykonanie zakresu etapu i ewentualne wady | płatność za ten etap |
| Odbiór końcowy | po zakończeniu całości prac z umowy | wykonanie całego zakresu i listę usterek do usunięcia | ostatnią płatność; zwykle też wydanie, od którego liczy się rękojmia |
Art. 654 KC mówi, że w braku odmiennego postanowienia umowy inwestor obowiązany jest na żądanie wykonawcy przyjmować roboty częściowo, w miarę ich ukończenia, za zapłatą odpowiedniej części wynagrodzenia. Ten przepis działa przede wszystkim na korzyść wykonawcy: to on może żądać odbiorów częściowych i płatności za nie.
Dlatego zasady odbiorów i płatności warto zapisać w umowie wprost: które etapy są odbierane, w jakim terminie od zgłoszenia i że płatność następuje po podpisaniu protokołu. Jak to zapisać, pokazujemy w artykule umowa z wykonawcą budowy domu.
Co musi zawierać protokół odbioru etapu?
Nie ma jednego urzędowego wzoru protokołu odbioru robót dla budowy domu. Liczy się to, żeby z dokumentu dało się później odczytać, co, kiedy i w jakim stanie odebrałeś. Dobry protokół etapu zawiera:
| Pole w protokole | Co wpisać | Po co Ci to |
|---|---|---|
| Strony i data | Ty, wykonawca, osoby obecne, data i miejsce odbioru | dowód, kto i kiedy odbierał |
| Podstawa | numer lub data umowy, nazwa etapu z harmonogramu | wiąże odbiór z konkretną płatnością |
| Zakres | co dokładnie zostało wykonane, najlepiej przepisane z oferty lub umowy | widać, czego brakuje |
| Materiały | użyte materiały, jeśli umowa je określa (producent, klasa) | ochrona przed zamiennikami |
| Wady i braki | każda wada osobno, z opisem i miejscem | podstawa do żądania naprawy |
| Termin usunięcia | data, do której wykonawca usunie wady | jasny termin zamiast „poprawimy” |
| Ustalenie o płatności | czy etap jest odebrany bez zastrzeżeń, z zastrzeżeniami czy nieodebrany | wiadomo, czy i kiedy płacisz |
| Podwykonawcy | oświadczenie wykonawcy o rozliczeniu podwykonawców za ten etap | mniejsze ryzyko podwójnej zapłaty |
| Załączniki | zdjęcia z datą, dokumenty materiałów, wpisy z dziennika budowy | dokumentacja na wypadek sporu |
| Podpisy | obu stron, czytelne | bez podpisu to tylko notatka |
Najważniejsze są trzy pola: zakres, wady z terminem i ustalenie o płatności. Jeśli wykonawca przynosi swój gotowy druk, sprawdź, czy je ma. Często ma tylko rubrykę „roboty wykonano zgodnie z umową” i miejsce na podpis.
Protokół spisujcie w dwóch egzemplarzach, po jednym dla każdej strony. Zdjęcia rób w dniu odbioru, tak żeby było widać, który to fragment budynku.

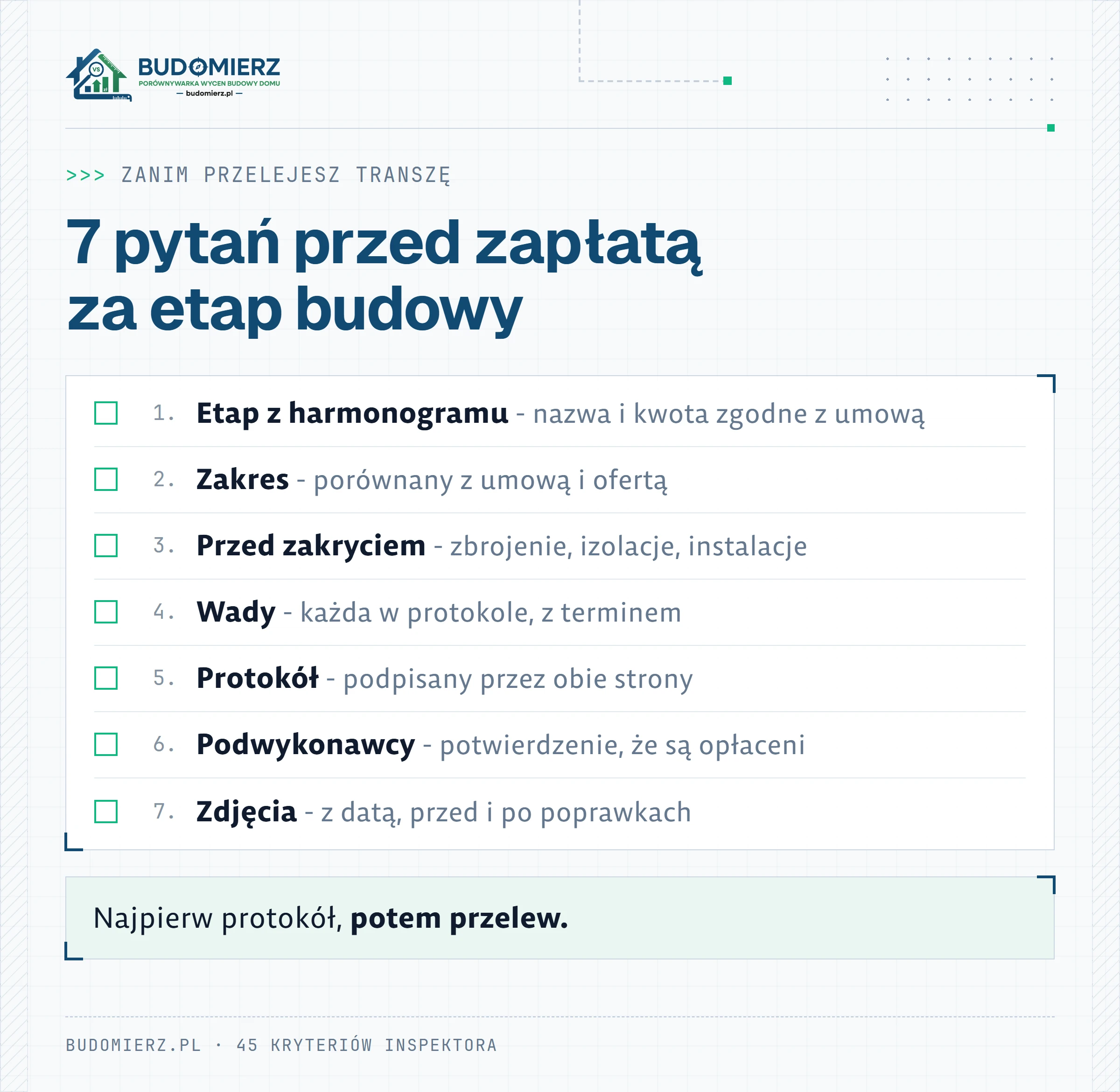

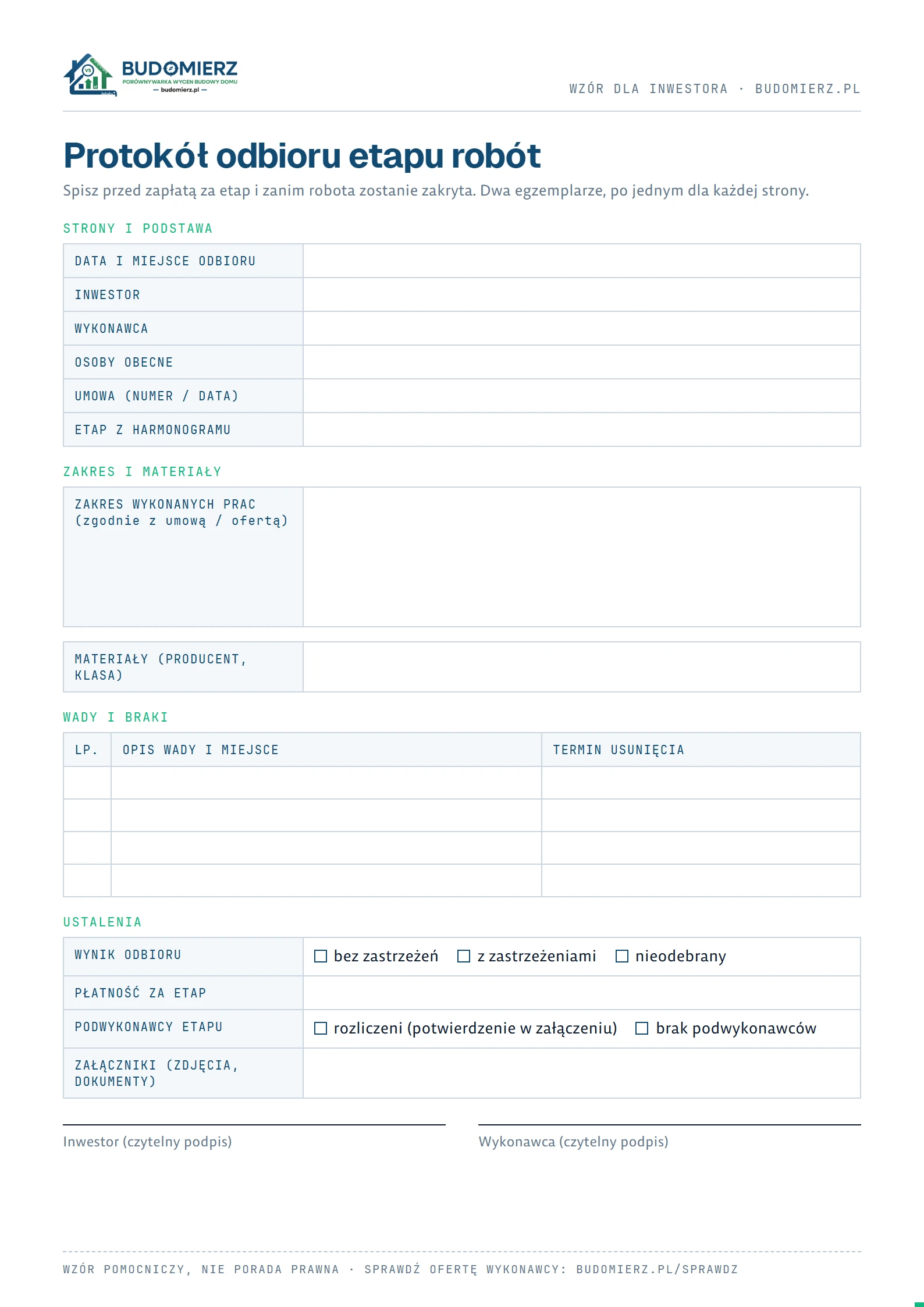

Gotowy wzór protokołu odbioru etapu dla inwestora pobierzesz pod grafiką: do wydruku (PDF) albo do edycji w Wordzie (DOCX). Ma wszystkie pola z tabeli powyżej, w tym miejsce na wady z terminem usunięcia i oświadczenie o podwykonawcach.
Jak przeprowadzić odbiór etapu krok po kroku?
Najpoważniejsze wady chowają się pod kolejnymi warstwami. Izolacja fundamentów znika pod zasypką, zbrojenie pod betonem, instalacje pod tynkiem i wylewką. Dlatego odbiór etapu ma sens tylko wtedy, gdy odbywa się zanim robota zostanie zakryta.
Punkty, w których warto zrobić odbiór przed zakryciem:
- po wykopach i ławach (zbrojenie, chudy beton), zanim zasypią,
- po izolacji fundamentów, zanim obsypią ziemią,
- po stanie surowym (ściany, stropy, więźba), zanim zakryją go kolejnymi pracami,
- po rozprowadzeniu instalacji (elektryka, hydraulika, wentylacja), zanim otynkują i zaleją posadzki,
- przed pracami wykończeniowymi i na koniec.
Sam odbiór zrób w czterech krokach:
- Przygotuj się: weź umowę, ofertę i harmonogram. Sprawdź, co dokładnie miało być w tym etapie.
- Obejrzyj na miejscu: porównaj zakres z umową, zrób zdjęcia, zanotuj każdą wątpliwość.
- Zapisz wady w protokole: każdą osobno, z miejscem i terminem usunięcia.
- Ustal płatność: etap odebrany bez zastrzeżeń, odebrany z zastrzeżeniami albo nieodebrany.
Jeśli nie czujesz się pewnie w ocenie technicznej, na odbiór etapu możesz zabrać niezależnego inspektora, który działa w Twoim interesie, a nie wykonawcy. Czym jego rola różni się od roli kierownika budowy, opisaliśmy w artykule inspektor nadzoru inwestorskiego.
Co zrobić, gdy przy odbiorze wyjdą wady?
Wady przy odbiorze to normalna sytuacja na budowie. Problemem jest dopiero to, że nikt ich nie zapisał. Dlatego:
- wpisz każdą wadę do protokołu, nawet jeśli wykonawca obiecuje, że „zaraz poprawi”,
- ustal termin usunięcia i wpisz go obok wady,
- umów ponowny odbiór poprawionego fragmentu i potwierdź go kolejnym wpisem albo aneksem do protokołu,
- rób zdjęcia przed poprawką i po niej.
Podpis protokołu z wpisanymi zastrzeżeniami jest dla Ciebie bezpieczniejszy niż spór o to, czy w ogóle podpisywać. Masz wtedy dokument, w którym wykonawca sam potwierdził listę rzeczy do poprawy.
Za wady, które wyjdą później, wykonawca odpowiada z rękojmi. Do robót budowlanych stosuje się przepisy o dziele i o rękojmi przy sprzedaży (art. 656 § 1 i art. 638 § 1 KC), a przy nieruchomości odpowiedzialność obejmuje wady stwierdzone przed upływem 5 lat od wydania (art. 568 § 1 KC). Dobrze opisany protokół z odbioru etapu bardzo pomaga, gdy trzeba udowodnić, w jakim stanie przekazano robotę.
Kiedy zapłacić transzę wykonawcy?
W praktyce spotyka się opłatę rezerwacyjną i płatności za kolejne etapy, z góry albo po wykonaniu etapu. Najbezpieczniej dla Ciebie jest płacić za etap dopiero po podpisaniu protokołu jego odbioru. Wtedy płacisz za to, co zostało wykonane i sprawdzone, a do końca budowy masz realną dźwignię: niezapłaconą część wynagrodzenia.
Zaliczka 50% przy podpisaniu umowy to czerwona flaga. Jeśli wykonawca zniknie albo zbankrutuje, odzyskanie takiej kwoty będzie trudne.
Dwie rzeczy, o których mało kto pamięta przed przelewem:
- Zaliczka to nie zadatek. Zadatek ma w Kodeksie cywilnym własne skutki: jeśli umowy nie wykona strona, która go dała, druga może odstąpić od umowy i zachować zadatek, a jeśli nie wykona jej strona, która go otrzymała, dający może żądać sumy dwukrotnie wyższej (art. 394 KC), chyba że umowa stanowi inaczej. Zaliczka takich skutków nie ma. Sprawdź, jak dokładnie nazywa ją umowa. Kodeks nie wyznacza też limitu wysokości zaliczki, więc jej kwota to wyłącznie kwestia Waszych ustaleń.
- Podwykonawcy. Odpowiadasz solidarnie z wykonawcą za wynagrodzenie zgłoszonego Ci podwykonawcy, jeśli nie złożysz sprzeciwu w ciągu 30 dni od doręczenia zgłoszenia, a umowa z wykonawcą może ten termin skrócić (art. 6471 § 1 i § 11 KC). Dlatego przed zapłatą za etap poproś o potwierdzenie, że podwykonawcy tego etapu zostali opłaceni. Szczegóły, także sytuację z art. 6471 § 2 KC, gdy podwykonawca jest wpisany do samej umowy, opisaliśmy w artykule o umowie z wykonawcą.
Pamiętaj też o drugiej stronie medalu. Wykonawca może w każdym czasie zażądać od Ciebie gwarancji zapłaty (art. 6491-6494 KC), a jeśli jej nie dostanie w wyznaczonym terminie, nie krótszym niż 45 dni, może odstąpić od umowy z Twojej winy (art. 6494 § 1 KC). Zapis „płatność po odbiorze” tego prawa nie wyłącza, więc licz się z nim przy planowaniu finansowania.
Uwaga inspektora: „bez harmonogramu z datami nie masz podstawy do reklamacji opóźnień. Bez kar - wykonawca może »zniknąć na 3 miesiące« bez konsekwencji.” (z poradnika inspektora „15 pytań”)
Jakie zapisy w harmonogramie płatności powinny Cię zaniepokoić?
Harmonogram płatności widać zwykle już w ofercie wykonawcy. Warto go przeczytać, zanim podpiszesz umowę:
| Zapis w ofercie lub umowie | Dobra odpowiedź | Czerwona flaga |
|---|---|---|
| Płatność za etap | po podpisaniu protokołu odbioru etapu | z góry za kilka etapów naraz |
| Zaliczka | niska opłata rezerwacyjna zaliczana na poczet pierwszego etapu | zaliczka 50% przy podpisaniu |
| Harmonogram | etapy z datami i kwotami | „płatności wg postępu prac” bez dat i kwot |
| Ostatnia płatność | po odbiorze końcowym i usunięciu usterek | przed odbiorem końcowym |
| Odbiory | protokół z wadami i terminem usunięcia | brak wzmianki o odbiorach |
| Podwykonawcy | potwierdzenie zapłaty podwykonawcom przed płatnością | brak zapisu |
Trzy modele płatności, które spotkasz w ofertach, różnią się tym, kto ponosi ryzyko:
| Model płatności | Twoje ryzyko | Dźwignia wobec wykonawcy |
|---|---|---|
| Duża zaliczka z góry | wysokie: płacisz za coś, czego jeszcze nie ma | słaba |
| Transze po odbiorach etapów | umiarkowane: płacisz za sprawdzone etapy | dobra, przez cały czas budowy |
| Całość na koniec | niskie dla Ciebie, ale trudne do wynegocjowania | bardzo dobra, za to wykonawca może żądać gwarancji zapłaty |
Masz już ofertę z harmonogramem płatności? Wgraj ją do Budomierza: sprawdzimy formę rozliczenia, płatności i brakujące pozycje według 45 kryteriów inspektora. Podgląd wyniku jest bezpłatny. Jeśli dopiero zbierasz oferty, pobierz e-book „15 pytań, którymi zagniesz firmę budowlaną”.
Najczęstsze pytania
Przepisy nie narzucają jednego wzoru protokołu dla budowy domu, ale odbiór robót jest obowiązkiem inwestora (art. 647 KC). Pisemny protokół to najprostszy dowód, co i kiedy odebrałeś, dlatego warto go spisywać przy każdym etapie.
Bezpieczniej jest podpisać protokół z wpisanymi zastrzeżeniami niż w ogóle go nie podpisywać. Wpisz każdą wadę, termin jej usunięcia i ustalenie, że etap jest odebrany z zastrzeżeniami albo nieodebrany. Pamiętaj, że odbiór robót to Twój obowiązek (art. 647 KC), więc odmowa bez konkretnego powodu może obrócić się przeciwko Tobie. Przy poważnych wadach skonsultuj sytuację z prawnikiem, zanim odmówisz odbioru.
Najczęściej wykonawca przynosi gotowy druk, ale nic nie stoi na przeszkodzie, żebyś przyszedł z własnym. Ważne, żeby protokół miał pola na zakres, wady z terminem usunięcia i ustalenie o płatności.
Tak. Wykonawca odpowiada z rękojmi, a przy nieruchomości obejmuje ona wady stwierdzone przed upływem 5 lat od wydania. Protokół z opisem stanu etapu pomaga udowodnić, kiedy wada się pojawiła.
To zależy od umowy. Dobrą praktyką jest wpisanie usterek do protokołu z terminem usunięcia i ustalenie na piśmie, czy płatność następuje od razu, czy po poprawkach. Ostatnią płatność warto powiązać z odbiorem końcowym i usunięciem usterek.
Może o nią prosić, bo Kodeks cywilny nie zakazuje zaliczek ani nie wyznacza ich limitu. W praktyce spotyka się opłatę rezerwacyjną i płatności za etapy. Zaliczka 50% przy podpisaniu umowy to czerwona flaga.
W skrócie
- Protokół odbioru to podstawa do zapłaty za etap: najpierw odbiór, potem przelew.
- Odbieraj etapy, zanim robota zostanie zakryta: fundamenty, izolacje, stan surowy, instalacje.
- W protokole najważniejsze są zakres, wady z terminem usunięcia i ustalenie o płatności.
- Wady wpisuj zawsze, nawet drobne. Podpis z zastrzeżeniami jest bezpieczniejszy niż brak protokołu.
- Przed przelewem zapytaj o rozliczenie podwykonawców (art. 6471 KC).
- Zaliczka 50% przy podpisaniu, płatność bez protokołu i ostatnia transza przed odbiorem końcowym to czerwone flagi.
Autor · E-E-A-T
Redakcja Budomierz
Zespół Budomierz
Piszemy o kosztach, materiałach i formalnościach budowy domu, w oparciu o checklistę inspektora i setki przeanalizowanych ofert.
Masz ofertę na stole?
Sprawdź ją, zanim podpiszesz
Wrzuć PDF od wykonawcy - Budomierz przeanalizuje go według checklisty inspektora w 3 minuty.
Sprawdź ofertęCzytaj dalej
Powiązane artykuły

Umowa z wykonawcą budowy domu: na co uważać przed podpisaniem
Co warto wpisać do umowy z wykonawcą domu: zakres z oferty, ryczałt, harmonogram płatności, kary, gwarancja, OC i aneksy. Checklista 12 zapisów.

Inspektor nadzoru inwestorskiego: kim jest, co robi i kiedy warto go zatrudnić
Sam jestem inspektorem, więc wiem, ile nieporozumień narosło wokół tej roli. Wyjaśnię, czym inspektor nadzoru różni się od kierownika budowy, czy jest obowiązkowy przy domu jednorodzinnym i kiedy naprawdę warto go mieć po swojej stronie.

Porównanie ofert budowlanych: dwie wyceny domu 110 m² pod lupą inspektora
Dwie oferty na ten sam dom, ta sama dokumentacja. Jedna o 19 000 zł tańsza. Pokażę Ci, dlaczego tańsza okazała się droższa i ryzykowna, oraz jak porównać oferty tak, żeby nie dać się złapać na pozornie niższą cenę.
